Kamu di sini: Rumah » Berita » Bekisting Drophead Slab: Mempercepat Waktu Pengupasan

Bekisting Drophead Slab: Mempercepat Waktu Pengupasan

Tampilan:0     Penulis:Editor Situs     Publikasikan Waktu: 2026-07-23      Asal:Situs

Menanyakan

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
sharethis sharing button

Waktu tunggu perawatan beton menentukan jalur kritis dalam konstruksi bertingkat, menjadikan waktu siklus pelat sebagai hambatan utama dalam penyelesaian proyek. Pemasangan bekisting tradisional memerlukan penguncian sistem penuh selama 7 hingga 14 hari. Hal ini memerangkap modal dalam persediaan material yang menganggur, menunda perdagangan selanjutnya, dan meningkatkan biaya tenaga kerja yang terkait dengan perakitan dan pembongkaran yang berulang. Kontraktor memerlukan metode yang dapat diandalkan untuk mempercepat proses ini tanpa mengorbankan integritas struktural atau keselamatan pekerja.

Mekanisme drophead berfungsi sebagai solusi rekayasa struktural yang dirancang khusus untuk pengupasan sebagian awal. Mengevaluasi dan menerapkan pengaturan Bekisting Drophead Slab memungkinkan kontraktor memulihkan panel hanya dalam 3 hari sambil mempertahankan penopang yang sesuai kode. Anda akan mempelajari mekanisme pengupasan awal, standar kepatuhan struktural, dan cara mendapatkan peralatan yang tepat untuk proyek bertingkat berikutnya agar kru Anda tetap bergerak secara efisien.

  • Waktu Siklus yang Dipercepat: Mekanisme drophead memungkinkan pengupasan sebagian, berpotensi mengurangi jadwal konstruksi dari lantai ke lantai hingga 20%.

  • Optimalisasi Material: Pelepasan awal panel dek dan balok memungkinkan penggunaan kembali segera pada pengecoran berikutnya, sehingga secara drastis mengurangi total volume inventaris bekisting yang diperlukan di lokasi.

  • Shoring yang Sesuai Kode: Sistem dengan aman membiarkan penyangga vertikal di tempatnya selama 7–14 hari yang diwajibkan (tergantung pada rentang dan kode lokal) sambil membebaskan elemen horizontal.

  • Evaluasi Pemasok: Memilih pemasok bekisting pelat baja modular yang tepat memerlukan penilaian tidak hanya kualitas komponen, namun juga kedalaman dukungan teknik dan layanan perencanaan teknis bekisting.

Mekanisme Pengupasan Awal: Sistem Tradisional vs. Sistem Drophead

Metode pengupasan total tradisional menimbulkan hambatan operasional yang signifikan di lokasi konstruksi. Alat peraga, balok, dan panel tetap saling bergantung secara struktural dalam pengaturan lama ini. Mereka harus tetap terkunci sampai pelat beton mencapai kekuatan desain penuh. Masa tunggu ini menghentikan kemajuan perdagangan berikutnya, termasuk penyelesaian dan pembingkaian MEP. Hal ini memaksa kontraktor untuk membeli atau menyewa peralatan duplikat dalam jumlah besar untuk mempertahankan jadwal penuangan yang berkelanjutan di beberapa lantai. Jika seluruh dek tetap terkunci, waktu derek terbuang sia-sia untuk menunggu pemindahan material dalam jumlah besar, dan kru pekerja mengalami waktu henti.

Mekanisme drophead secara langsung mengatasi hambatan waktu siklus ini. Menurunkan kepala beberapa sentimeter akan melepaskan balok utama dan panel soffit. Penurunan ini biasanya berkisar antara 50mm hingga 100mm. Penopang pusat tetap tidak terganggu selama aksi ini. Itu tetap terus menerus, kontak aktif dengan pelat beton. Fungsi mekanis ini dengan aman memisahkan cetakan horizontal dari penyangga beban vertikal. Dengan mengisolasi dek horizontal dari penopang vertikal, kru dapat mengupas lapisan kayu lapis atau baja tanpa mengganggu dukungan struktural dari beton yang diawetkan.

Pekerja mengikuti urutan pemasangan dan perakitan yang sangat terstruktur. Metode perakitan dari bawah ke atas ini meminimalkan pekerjaan di ketinggian dan mempercepat waktu pemasangan secara keseluruhan. Alur kerja standar meliputi:

  1. Mengatur tepian vertikal dan meratakan drophead ke ketinggian dek yang diperlukan.

  2. Memasang balok jaringan utama ke penerima drophead dari lantai bawah.

  3. Menempatkan balok sekunder atau panel modular melintasi jaringan primer.

  4. Mengamankan semua komponen dan menerapkan bahan pelepas formulir yang sesuai sebelum mengikat rebar.

Pengupasan sebagian beroperasi sebagai proses struktural bertahap. Ini sangat berbeda dengan pengupasan total. Fisika melibatkan pemindahan beban pelat seluruhnya ke pantai vertikal selama fase jatuh. Pemindahan beban ini memungkinkan pelepasan cetakan horizontal dengan aman dan cepat. Pekerja kemudian dapat membersihkan, mengangkut, dan memasang kembali panel-panel ini di lantai berikutnya sementara pelat asli terus diawetkan dengan aman. Pendekatan bertahap ini menjaga material tetap bergerak ke atas, sesuai dengan kecepatan kru penempatan beton.

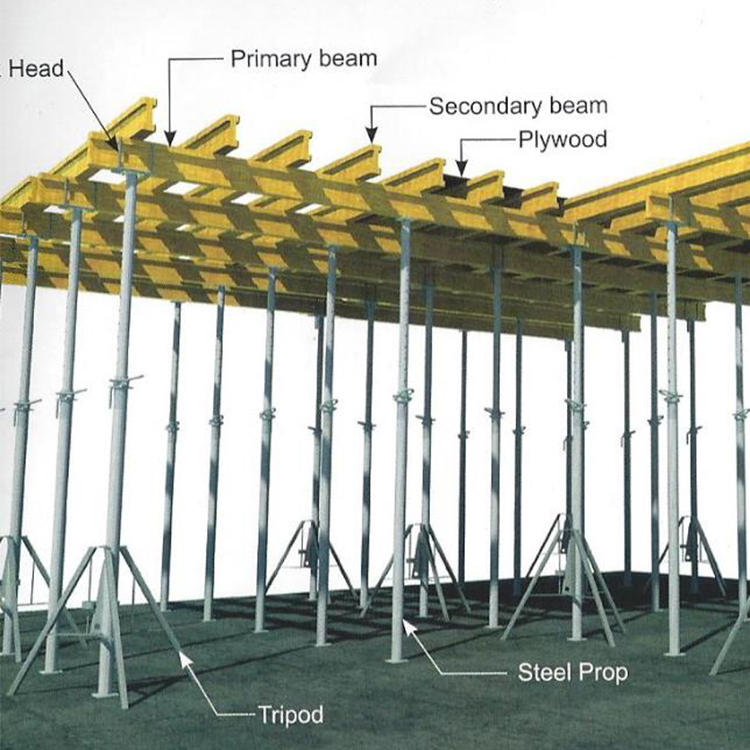

Sistem Bekisting Drophead Slab di Lokasi Konstruksi

Mengevaluasi Sistem Bekisting Pelat Beton untuk Proyek Bertingkat Tinggi

Skalabilitas menentukan keberhasilan setiap pilihan peralatan pada pelat lantai yang berulang. Standarisasi dimensi grid mempercepat pengenalan pekerja dan output harian. Penerapan solusi bekisting pelat lantai tinggi yang andal memastikan waktu siklus yang konsisten di berbagai tingkat. Komponen drophead modular memungkinkan kru menetapkan ritme, mengurangi kesalahan perakitan, dan meningkatkan produktivitas lokasi secara keseluruhan. Ketika setiap tata letak lantai menggunakan grid dasar yang sama, kurva pembelajaran menjadi datar setelah beberapa pengecoran pertama, sehingga menghasilkan peningkatan produktivitas yang cepat.

Anda dapat memetakan fitur pengupasan awal secara langsung ke pengurangan inventaris. Bersepeda bertingkat sering kali menggunakan rasio peralatan tertentu untuk memaksimalkan efisiensi. Kontraktor sering kali memasang 1 set alat peraga bersama 0,5 set panel. Strategi ini berarti Anda hanya memerlukan panel yang cukup untuk separuh lantai yang Anda dukung. Panel berputar ke atas dengan cepat sementara penyangga tetap berada di belakang untuk menopang lempengan pengawetan. Pengurangan material horizontal ini mengurangi logistik angkutan truk, kebutuhan lapangan laydown, dan siklus pengangkatan derek.

Ergonomi memainkan peran besar dalam efisiensi tenaga kerja. Anda harus mengevaluasi rasio berat terhadap kapasitas beban panel. Komponen modular yang lebih ringan mengurangi ketergantungan crane secara signifikan. Mereka mengurangi kelelahan pekerja dan meningkatkan tingkat pemasangan harian. Mengintegrasikan sistem bekisting pelat beton modern membuat proyek tetap berjalan dengan aman tanpa membebani tenaga kerja Anda secara berlebihan. Rangka aluminium dengan permukaan komposit menawarkan rasio kekuatan terhadap berat yang sangat baik, memungkinkan satu pekerja menangani panel yang memerlukan dua orang atau bantuan mekanis.

Selain bobot, mekanisme koneksi juga penting. Sistem yang menggunakan kunci baji terintegrasi atau sambungan pin sederhana mempercepat proses perakitan dibandingkan sambungan baut tradisional. Ketika pekerja dapat mengamankan panel dengan satu pukulan palu, penghematan waktu kumulatif di dek seluas 10.000 kaki persegi menjadi sangat besar. Mengevaluasi detail ergonomis kecil ini membedakan sistem rata-rata dari solusi berkinerja tinggi.

Kepatuhan Struktural dan Standar Waktu Pengupasan

Persyaratan kode khusus mengatur pelepasan bekisting pada setiap proyek. Standar seperti ACI 347 atau IS 456 menentukan waktu pengeringan minimum berdasarkan elemen struktur. Panel soffit pelat umumnya memerlukan minimal 3 hari sebelum dilepas. Penyangga pelat memerlukan waktu 7 hingga 14 hari, sangat bergantung pada apakah bentangnya berukuran di atas atau di bawah 4,5 meter. Anda harus mematuhi peraturan lokal ini untuk mencegah kegagalan struktural yang parah dan memastikan kemudahan servis dek beton dalam jangka panjang.

Memahami jadwal pengupasan yang komprehensif untuk elemen struktur yang berdekatan akan menjaga jadwal Anda tetap akurat. Tabel di bawah menguraikan garis waktu komparatif standar yang digunakan di sebagian besar lokasi konstruksi komersial.

Elemen Struktural

Kondisi Pengupasan

Waktu Minimum

Bekisting Vertikal (Kolom, Dinding)

Penghapusan penuh

16–24 jam

Panel Soffit Pelat

Alat peraga drophead tetap berhubungan

3 hari

Lampu Sorot Balok

Alat peraga tertinggal di bawah

7 hari

Alat Peraga Pelat (Bentang hingga 4,5m)

Penghapusan penuh

7 hari

Alat Peraga Pelat (Bentang melebihi 4,5 m)

Penghapusan penuh

14 hari

Membiarkan penyangga drophead di tempatnya akan memberikan penopang aktif. Menghapus alat peraga tradisional dan menggantinya akan menimbulkan reshoring. Reshoring menimbulkan risiko defleksi mikro yang parah. Hal ini dapat menyebabkan retakan mikro pada pelat beton pada usia dini. Penopang aktif mempertahankan dukungan berkelanjutan, menghilangkan kesenjangan perpindahan beban berbahaya yang terkait dengan metode penimbunan ulang tradisional. Ketika penyangga dilepas dan diganti, pelat akan terdefleksi sesaat karena beratnya sendiri, yang dapat membahayakan matriks struktural sebelum mencapai kekuatan desain penuh.

Pengujian kematangan beton di lokasi memverifikasi kekuatan tekan awal yang memadai. Anda harus mengkonfirmasi kekuatan ini sebelum memulai pelepasan drophead. Manfaatkan sensor kematangan yang tertanam di pelat atau lakukan pemutusan silinder untuk mengumpulkan data yang akurat. Jangan hanya mengandalkan waktu yang telah berlalu, karena suhu lingkungan, kelembapan, dan desain campuran tertentu sangat memengaruhi kematangan beton sebenarnya. Cuaca dingin, misalnya, akan secara signifikan menunda waktu pengupasan yang aman dibandingkan dengan penempatan di musim panas.

Mencari Pemasok Bekisting Pelat Baja Modular: Kriteria Evaluasi Utama

Departemen teknik pemasok Anda sama pentingnya dengan perangkat keras itu sendiri. Pemodelan 3D, penghitungan beban, dan tata letak kisi khusus menangani geometri pelat tidak beraturan secara efektif. yang kuat Layanan perencanaan teknis bekisting mencegah penundaan lokasi. Hal ini memastikan kru Anda memiliki gambar perakitan yang tepat untuk area kompleks seperti panel jatuh, inti elevator, atau tepi pelat melengkung. Tanpa rencana tata letak yang terperinci, kru lapangan membuang waktu berjam-jam untuk memotong potongan pengisi dan melakukan improvisasi sambungan.

Anda harus menilai trade-off material saat mengevaluasi ketahanan komponen. Sistem baja modular menawarkan kapasitas beban lebih tinggi dan masa pakai lebih lama. Sistem hibrida kayu atau balok H20 menawarkan keunggulan bobot yang berbeda namun dapat terdegradasi lebih cepat dalam penggunaan berat. Bermitra dengan pemasok bekisting pelat baja modular yang memiliki reputasi baik memastikan Anda menerima komponen yang mampu menahan siklus bertingkat yang berat. Rangka baja jauh lebih tahan terhadap serangan palu, penanganan derek, dan percikan beton setiap hari dibandingkan kayu yang tidak dilindungi.

Logistik pemasok dan manajemen inventaris juga memainkan peran penting. Kemampuan untuk mengirimkan suku cadang pengganti, alat peraga tambahan, atau panel pengisi khusus dalam waktu singkat membuat proyek tetap sesuai jadwal. Evaluasi kapasitas halaman lokal pemasok dan rekam jejak mereka untuk pengiriman tepat waktu. Suatu sistem hanya secepat ketersediaan komponen-komponennya.

Selanjutnya, periksa kualitas formulir yang disediakan oleh pemasok. Kayu lapis high-density overlay (HDO) atau permukaan plastik komposit menentukan hasil akhir beton. Jika spesifikasi arsitektur memerlukan langit-langit beton terbuka, pemasok harus menyediakan panel yang menghasilkan permukaan halus dan bebas cacat, sehingga meminimalkan kebutuhan penggilingan dan penambalan pasca penuangan yang mahal.

Risiko Penerapan dan Strategi Mitigasinya

Sistem drophead memerlukan urutan perakitan yang tepat agar dapat berfungsi dengan aman. Pelatihan di lokasi yang disediakan pemasok mencegah penguncian yang tidak tepat atau penurunan dini. yang andal Sistem bekisting pelat drophead akan bekerja paling baik jika digunakan oleh operator yang terlatih. Kru yang tidak terlatih mungkin memaksakan komponen, sehingga menyebabkan kerusakan peralatan atau distribusi muatan yang tidak aman. Pengawas lapangan harus menegakkan kepatuhan yang ketat terhadap manual perakitan pabrikan.

Melepaskan drophead dengan keras berisiko membuat beton terkelupas atau merusak panel. Pekerja harus menurunkan mekanisme dengan lancar menggunakan alat pemukul yang telah ditentukan. Bahan pelepas bekisting yang diaplikasikan secara tidak tepat menambah risiko ini, menyebabkan panel menempel pada beton yang diawetkan. Kontrol kualitas yang ketat selama fase pelepasan melindungi permukaan pelat akhir dan inventaris peralatan mahal Anda. Kru harus membersihkan tepi panel segera setelah pengupasan untuk mencegah penumpukan beton yang menghambat perakitan di masa mendatang.

Evaluasi integrasi perlindungan tepi sebelum menyelesaikan pilihan sistem Anda. Prosedur pemasangan yang aman dari bawah memastikan kepatuhan terhadap OSHA atau mandat keselamatan regional. Sistem ini harus memungkinkan pekerja memasang pagar pembatas dan panel tanpa memaparkan diri mereka pada bahaya terjatuh. Kipas pengaman terintegrasi dan layar perimeter sering kali diikat langsung ke sistem pelat modular, sehingga memberikan perlindungan menyeluruh untuk seluruh dek.

Beban angin juga menimbulkan risiko penerapan lainnya, khususnya pada bangunan bertingkat tinggi. Setelah panel dilucuti, panel tersebut akan berfungsi seperti layar jika tidak diamankan dengan benar. Tetapkan protokol yang jelas untuk mengikat panel dan balok yang lepas segera setelah fase pelepasan. Jangan sekali-kali meninggalkan material horizontal yang sudah dikupas tanpa pengaman di dek yang ditinggikan semalaman.

Kesimpulan

Bekisting pelat drophead tetap menjadi kebutuhan ketat untuk proyek bertingkat tinggi atau berskala besar. Jadwal kompresi dan penggunaan kembali material menghasilkan keuntungan besar. Pembeli harus memprioritaskan pemasok yang menawarkan perencanaan teknis yang kuat, kapasitas muatan yang dapat diverifikasi, dan mekanisme pengupasan sebagian yang lancar.

  • Audit waktu siklus pelat Anda saat ini untuk mengidentifikasi hambatan spesifik dalam proses pengupasan Anda.

  • Kumpulkan gambar struktur untuk proyek Anda yang akan datang untuk dibagikan dengan calon pemasok guna perencanaan tata letak yang akurat.

  • Mintalah tata letak teknis komparatif dan proyeksi waktu siklus dari insinyur bekisting terpilih.

  • Jadwalkan demonstrasi di lokasi untuk mengevaluasi mekanisme penurunan secara fisik dan menilai berat komponen.

Pertanyaan Umum

T: Berapa waktu pengupasan minimum untuk bekisting pelat drophead?

J: Panel dan balok pelat soffit biasanya dapat dilucuti dalam 3 hari, asalkan beton mencapai kekuatan awal yang diperlukan. Penyangga vertikal harus tetap di tempatnya selama 7 hingga 14 hari tergantung pada bentang dan aturan struktural setempat.

T: Bagaimana sistem bekisting pelat drophead mengurangi total inventaris peralatan?

J: Sistem ini memungkinkan pengupasan sebagian. Pekerja melepas panel dan balok horizontal lebih awal dan memindahkannya ke lantai berikutnya. Alat peraga vertikal tetap berada di belakang. Siklus penggunaan kembali ini secara drastis mengurangi jumlah panel yang dibutuhkan di lokasi.

T: Apakah bekisting drophead dapat digunakan untuk pelat pasca-tarik?

J: Ya, ini sangat kompatibel. Tim teknik harus menghitung distribusi beban tertentu. Waktu fase penurunan harus selaras dengan jadwal tegangan tendon untuk memastikan keamanan struktural.

T: Apa perbedaan antara pengupasan sebagian dan pengupasan total?

J: Pengupasan sebagian melibatkan penghilangan elemen horizontal secara bertahap sambil membiarkan penyangga vertikal tetap aktif. Pengupasan total memerlukan pelepasan semua penopang dan cetakan secara bersamaan setelah pelat mencapai kekuatan desain penuh.

T: Bagaimana cara menghitung ROI solusi bekisting pelat lantai tinggi?

A: Hitung total waktu derek yang dihemat dan pengurangan jam kerja. Pertimbangkan berkurangnya kebutuhan sewa material karena penggunaan kembali panel lebih awal. Terakhir, hitung nilai finansial dari kompresi jadwal awal.

T: Apakah sistem drophead baja modular kompatibel dengan balok kayu H20?

J: Ya, banyak pemasok menawarkan sistem hybrid. Ini menggunakan drophead khusus yang dirancang khusus untuk menangkap dan mengamankan balok sekunder kayu H20 atau aluminium standar dengan aman.

Yancheng Lianggong Formwork Co., Ltd, didirikan pada tahun 2010, adalah produsen pionir yang terutama bergerak dalam produksi dan penjualan bekisting & perancah.

Tautan langsung

Kategori Produk

Berhubungan

Telp: +86-18201051212
Tambahkan:Jalan Shanghai No.8, Zona Pengembangan Ekonomi Jianhu, Kota Yancheng, Provinsi Jiangsu, Tiongkok
Tinggalkan pesan
Hubungi Kami

Hak Cipta © 2023 Yancheng Lianggong Formwork Co., Ltd. Teknologi oleh LeadongSitemap
